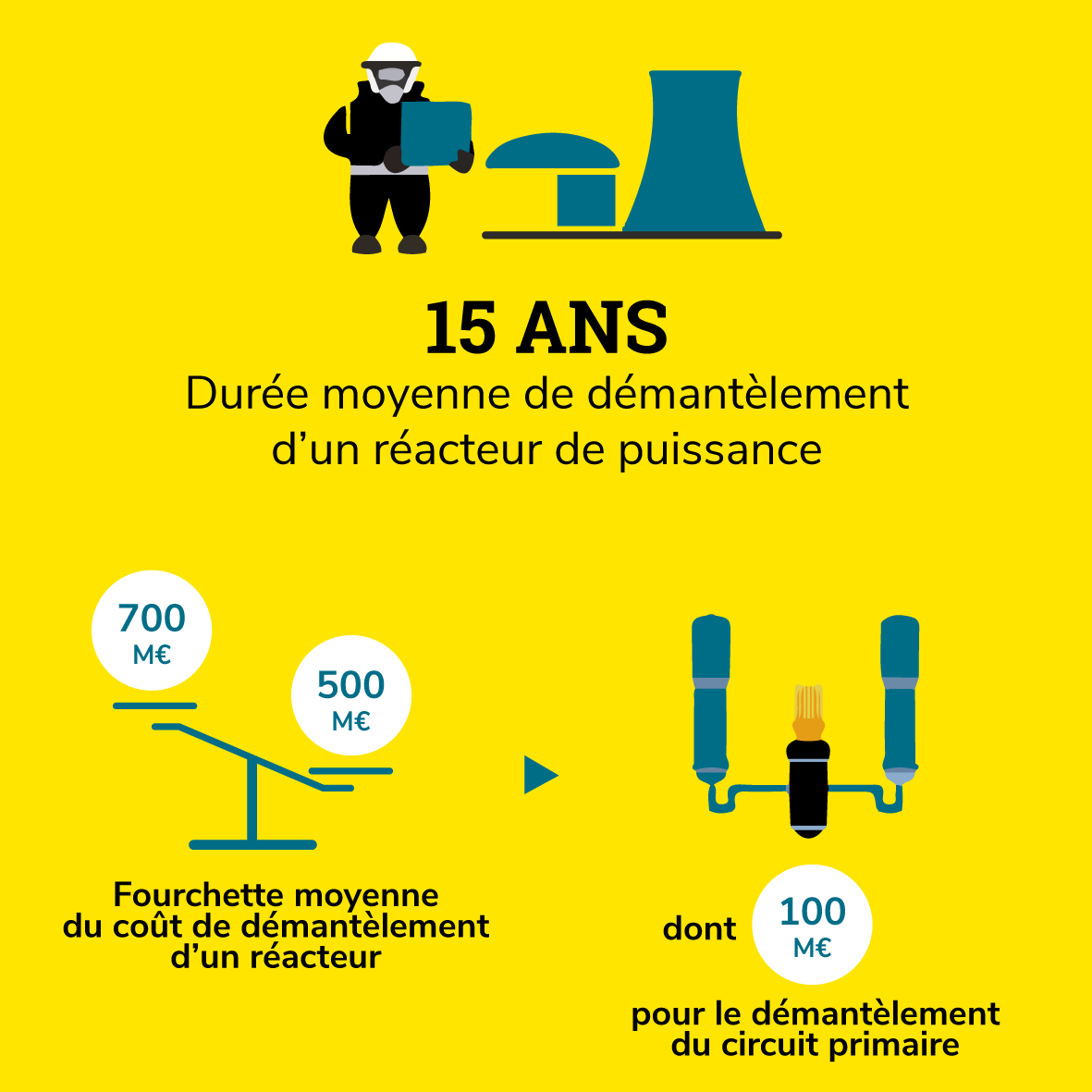

Orano cumule les expertises, les savoir-faire et les technologies propres au déploiement de projets de démantèlement fiables, conjuguant la maîtrise des coûts et des risques.

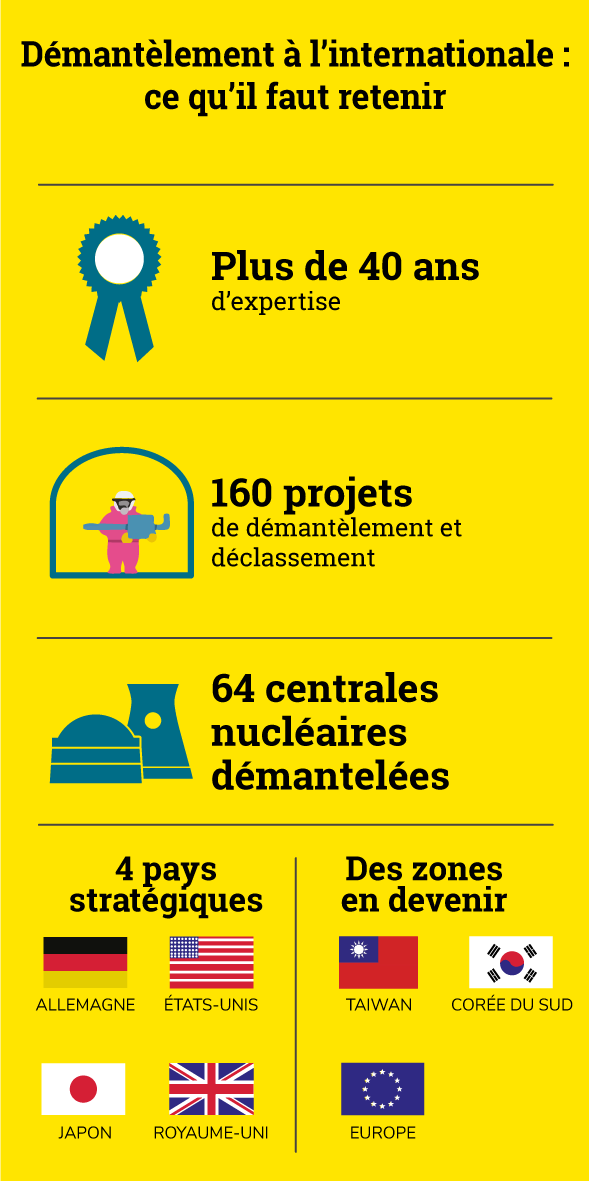

Depuis plus de 40 ans, Orano a participé à quelques 160 projets de type D&D (Démantèlement et Déclassement ) dont 64 centrales nucléaires dans le monde. En exportant son expérience, le groupe entend accompagner ses clients face à l’enjeu industriel majeur que représente le démantèlement de réacteurs et d’installations nucléaires ainsi que la réhabilitation de sites dans le monde entier, à commencer par l’Allemagne, les Etats-Unis, le Royaume-Uni et le Japon.
Au cours de ces 5 dernières décennies, Orano a démontré sa capacité à innover, à développer des briques technologiques, notamment autour de la découpe des équipements internes de la cuve, des cuves et le démantèlement de la boucle primaire impliquant une gestion optimisée des déchets. En agrégeant ces briques, le groupe a conçu des solutions intégrées à même de faire face aux situations les plus complexes et de répondre aux exigences de sûreté les plus élevées. Ce modèle intégré distingue clairement Orano sur ce marché. Il propose des prestations sur l’ensemble des étapes de démantèlement ainsi qu’une véritable expertise dans la gestion de projet et le pilotage des interfaces complexes. Cette approche permet de générer plus de performance et une réduction des coûts pour les opérateurs.

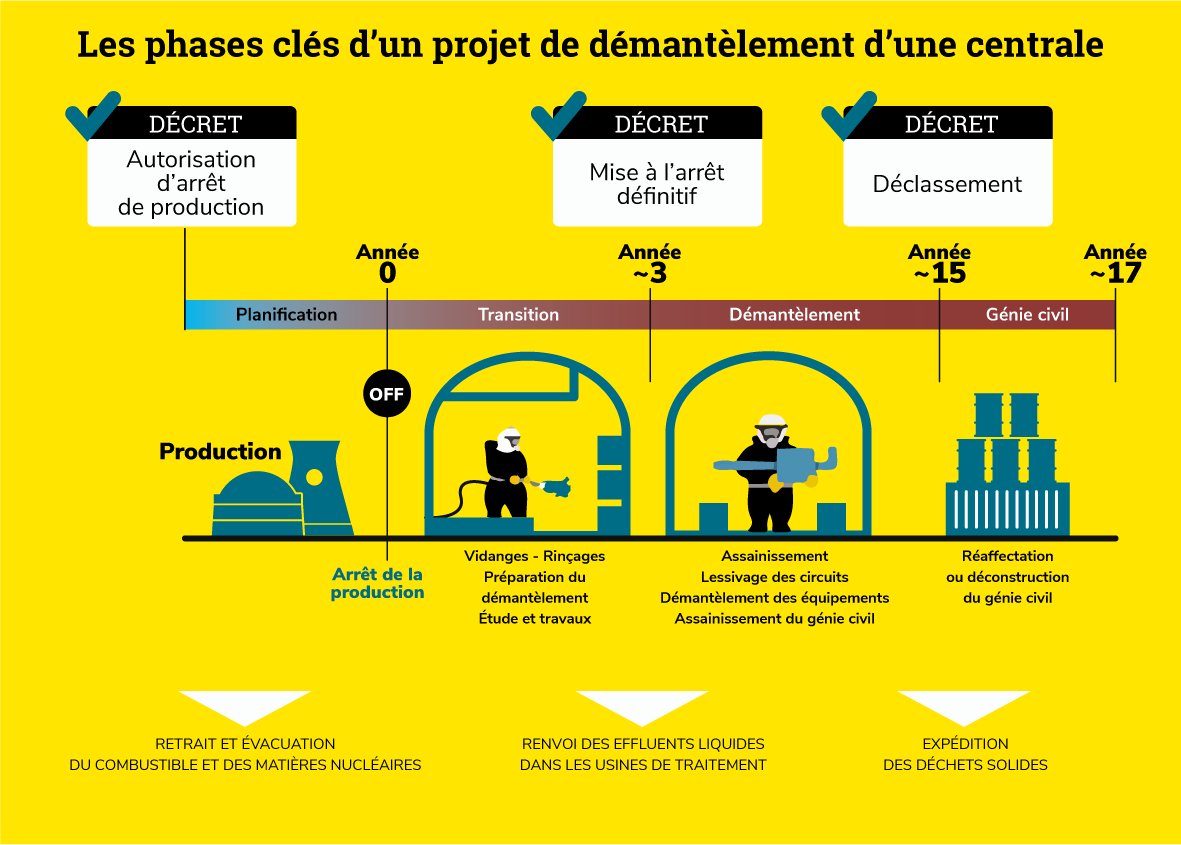

En Allemagne. Après la décision du gouvernement allemand de renoncer au nucléaire, le démantèlement des réacteurs va générer une forte activité dans les prochaines années,
une grande majorité des contrats est déjà en cours d’attribution. La solution technique proposée par Orano autour de la découpe des équipements internes de la cuve et des cuves est éprouvée
en un véritable business model. Ce dernier est désormais mis en œuvre par une nouvelle filiale : « Orano Decommissioning & Services GmbH » qui a remporté 2 contrats significatifs en 2017 grâce à
cette expertise.
Orano propose également des solutions de gestion de combustibles usés, qui est la première et la plus délicate étape dans le démantèlement de réacteurs. Ces solutions
exhaustives et flexibles sont adaptables à l’ensemble des besoins, depuis le déchargement jusqu’au stockage final : conditionnement, transfert, transport, entreposage, recyclage et stockage.

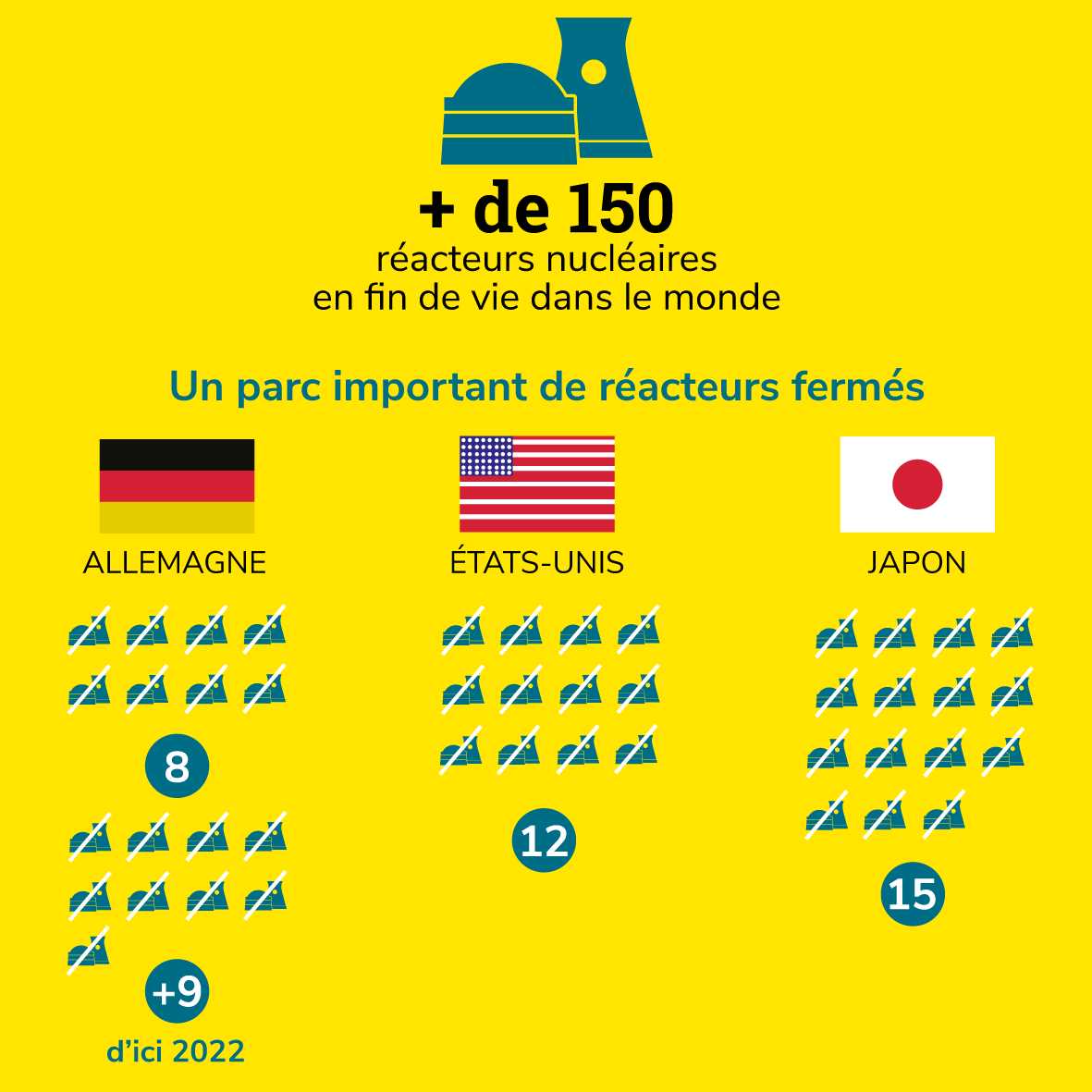

Aux Etats-Unis. Avec une douzaine de réacteurs à l’arrêt, le marché américain constitue un potentiel très important dans les activités de démantèlement, les électriciens
privés sollicitant l’expertise d’Orano autour d’une prestation de démantèlement global.
En février 2017, Orano et les spécialistes américains de la démolition NorthStar
ont créé une nouvelle société de démantèlement conjointe, « Accelerated Decommissioning Partners » (ADP), qui prévoit d’acquérir la propriété complète et
permanente des actifs de démantèlement, y compris le combustible nucléaire irradié. ADP vise à fournir une solution de démantèlement finale « clés en mains » à l'opérateur
initial et à apporter des réponses technologiques, réglementaires et financières dans le but de réduire les durées et les coûts des projets. Cette optimisation des stratégies de démantèlement
pourrait mener au démantèlement et à la décontamination (D&D) des centrales nucléaires américaines dans les cinq ans suivant leur fermeture.
ADP déploiera également de nouveaux
outils pour effectuer la segmentation interne du réacteur en parallèle du transfert des combustibles usés grâce à des technologies innovantes d’entreposage à sec (NUHOMS © ORANO). Ces technologies
comprennent des outils sous-eau actionnés à distance pour segmenter les pièces de réacteurs et, ainsi, optimiser le chargement dans des colis de déchets répondant aux exigences réglementaires pour le
transport et l’évacuation du site.
Fort de cette expertise, Orano a remporté en 2017 le contrat de démantèlement des internes et de la cuve du réacteur de Vermont Yankee en sous-traitance de NorthStar.
L’expérience unique d’Orano dans la conception, l’exploitation, la mise à l’arrêt et le démantèlement de sites nucléaires en France, s’est notamment démontrée sur les sites de Cadarache, Pierrelatte, Marcoule et l’usine UP2-400 de la Hague. Sur ce marché du démantèlement des installations du cycle du combustible nucléaire, les interventions requièrent un degré de technicité élevé en raison de l’ancienneté des installations (+ de 30 ans). Elles doivent aussi prendre en compte des législations spécifiques à chaque pays. Aux Etats-Unis, Orano intervient à travers sa filiale Orano USA. Au Royaume-Uni, le groupe est un partenaire de référence dans les opérations de démantèlement du site de Sellafield (voir zoom 1). A Fukushima au Japon, Orano est sollicité sur le système de traitement de l’eau en amont des étapes de démantèlement et sur la récupération du cœur fondu (« Fuel Debris Removal – FDR ») en partenariat avec MHI (voir zoom 2).
Depuis 2009, cinq à dix experts de Orano sont présents sur le site de Sellafield, au nord-ouest de l’Angleterre. Ils accompagnent les équipes de Sellafield Ltd qui doivent poursuivre et accélérer la transformation de leur activité, de la production au démantèlement des installations.
Il s’agit d’un défi majeur pour le plus grand site nucléaire d’Europe qui regroupe près de 1 000 installations dont sept réacteurs nucléaires, tous en cours de démantèlement, trois usines de retraitement dont deux encore en fonctionnement, une usine de production de combustibles MOX – à l’arrêt depuis 2011 – sans compter de nombreux silos et piscines d’entreposage de combustibles et déchets nucléaires, parmi les plus anciens au monde.
La relation de confiance établie ces dernières années avec Sellafield, qui mobilise plus de 60 % des budgets de démantèlement au Royaume-Uni, fait d’Orano un partenaire reconnu de l’ensemble des acteurs et décideurs britanniques, dont la Nuclear Decommissioning Authority, institution publique en charge de tous les programmes de démantèlement et bien sûr le gouvernement britannique.
Depuis plus de 50 ans, Orano développe une expérience unique d’intervention en zones nucléaires inaccessibles. Les interventions télé-opérées sont, par exemple, le quotidien des équipes de la Hague et de MELOX. Le déploiement et la mise en œuvre de moyens robotisés figurent au cœur des projets de démantèlement des anciennes usines de Pierrelatte, Cadarache, Marcoule, UP2-400 de la Hague. Cette capacité, connue et reconnue par l’ensemble des acteurs de l’industrie nucléaire à l’international, intéresse en particulier le Japon avec qui Orano poursuit une longue et profonde relation depuis 40 ans.
Orano était présent auprès des équipes de Fukushima depuis les tous premiers jours qui ont suivi la catastrophe et a contribué à la stabilisation de la situation. Afin d’accentuer sa capacité d’assistance, Orano a créé la co-entreprise ANADEC avec la société japonaise ATOX. A elles deux, elles combinent leurs expertises : le savoir-faire et l’excellence technologique d’Orano associés à la forte présence locale et au management des opérations sur le terrain d’ATOX.
Ainsi, Orano est en relation quotidienne avec l’ensemble des responsables du programme Fukushima, l’opérateur, les principaux groupes industriels, les institutions publiques et le gouvernement, que ce soit en tant qu’acteur majeur du nucléaire à l’international ou via ANADEC, au plus proche du terrain.
"Aujourd’hui l’attention porte principalement sur le scénario de reprise des combustibles des cœurs des réacteurs 1 à 3. Nous avons des premiers éléments de décision très positifs qui mettent en avant une solution de reprise à sec par le côté, ce qui est précisément la solution que nous développons avec notre partenaire MHI. Si cette décision se confirme Orano sera, grâce à son expertise, au cœur du projet le plus délicat du nucléaire dans le monde."
Arnaud Gay, Directeur des Opérations à l’international
Le projet qui comprendra des phases d’étude, de caractérisation et d’opération de reprise pourrait démarrer dès 2018 et durer plusieurs années, sans doute au-delà de 2030.
Orano a signé en juillet 2017 un contrat avec le groupe NorthStar,
spécialisé dans l’assainissement et le démantèlement des installations
nucléaires aux Etats-Unis. Ce contrat porte sur la découpe et le
conditionnement de la cuve et des composants internes de la cuve du
réacteur à eau bouillante de Vermont Yankee (Etat de Vermont). Orano
assurera également le transport des éléments conditionnés en colis de
déchets ultimes vers un site de stockage dédié.
